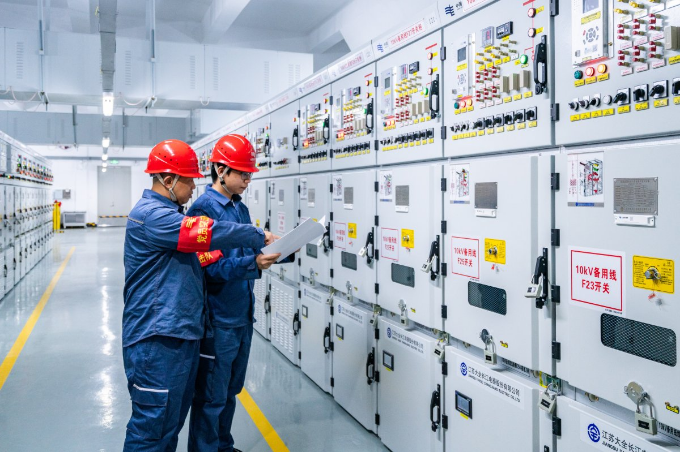

本報訊 記者劉雅玲報道:11月20日,位于斗門區白蕉鎮的110千伏禾益變電站正式投產。在變電站投運24小時并平穩運行后,其配套出線工程——10千伏東湖線也順利投入運行。作為珠海首個“主網配網同步投運”項目,該項目將變電站帶負荷運行周期縮短3個月以上,這一創新不僅實現電網投資見效的“加速跑”,也讓轄區用戶提前享受到更高質量的電力服務。
據了解,110千伏禾益站投產后,將新增126兆伏安供電容量及32個配網出線間隔,與之前的供電線路形成環網,實現單回線路故障下不間斷供電?!斑@項工程解決了此前白蕉鎮多座變電站供電半徑大、負荷重載等問題,有效提升金地柏林、時代傾城等十余個大型住宅區,以及白蕉科技工業園等產業園區的用電質量,滿足區域快速增長的用電需求?!敝楹6烽T供電局工程建設部經理王強告訴記者。
據悉,為了深度推進項目關鍵節點加速建設,珠海供電局組織黨員骨干剖析主配同投面臨的難點、卡點,以主配網投運時間為終點,倒排土建、電氣安裝調試、停電接入工期計劃。同時,通過政企聯動,成立工作專班,推動市政配套電力管廊工程復工并按期交付,解決外部管廊不通的關鍵難題;通過內部聯動,協調主配同投涉及的物資、間隔、參數、定值等,為項目如期投運創造了有利條件。
據了解,該項目通過政企協同、環境融合與靜音降噪等綜合措施,成功克服施工挑戰與鄰避矛盾,成為珠海供電局電網建設ESG管理的優秀實踐案例。
據珠海供電局主網項目經理熊志偉介紹,為化解市民對變電站建設的顧慮,珠海供電局一方面主動聯系地方政府與主管部門搭建溝通平臺,通過深入社區的系列懇談會,耐心傾聽、細致解答疑問并開展科普宣講,消除市民對電力設施的誤解和疑慮;另一方面優化項目設計,將主變壓器由半敞開式布置改為全室內布置,并采取降噪技術最大限度降低設備運行聲響,響應市民對于噪音擾民的關切。上述措施有效爭取到了公眾的理解支持,為項目建設營造了和諧的外部環境。

|
互聯網違法和不良信息舉報電話:2780091 互聯網違法和不良信息舉報郵箱:dmdzbzhyws@zhuhai.gov.cn 網站地圖 聯系我們 珠海市互聯網違法和不良信息舉報網站 版權所有:斗門區人民政府門戶網站 主辦單位:珠海市斗門區人民政府辦公室 網站標識碼:4404030001 備案號:粵ICP備05026010號 |
您現在所在的位置 :
粵公網安備 44040302000157號
