區水務局積極推進涉水治污項目占道施工路面恢復工作
  • 2025-08-18 15:16:57
  • 來源: 本網
  • 發布機構:珠海市斗門區水務局
  • 【字體:

  為加強水污染治理,打好污染防治攻堅戰,盡快補齊斗門區污水收集處理設施能力短板,我區在近年全面啟動污水管網工程建設工作。近期部分項目路段已完成建設并恢復路面,具體情況如下:

 ?。ㄒ唬┬虑嗥瑓^(qū)排水管網建設工程

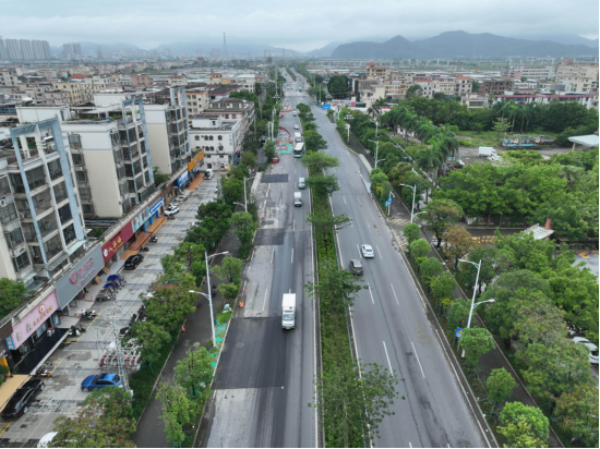

  該工程包括在新青三路南新建一條2公里的尾水管,過程采用頂管施工作業,全線共設置7個頂管工作井,施工過程將對工作井進行圍蔽,這對周邊居民日常出行帶來一定不便影響,群眾反映比較大。該路段已于2025年6月底順利完成全部頂管作業,并在7月16日已對所有工作井完成回填,涉及路面結構層及瀝青面層已按原狀恢復,現全路段已順利恢復正常通行。

 ?。ǘ┣瑒掌瑓^(qū)排水管網建設工程

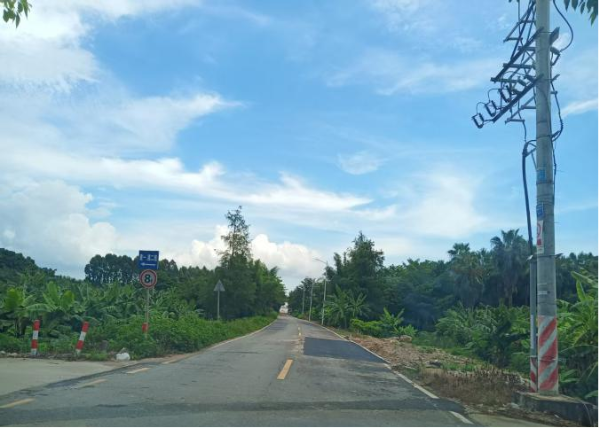

  該工程位于珠峰大道北側新建400米生活污水頂管,施工段采用管徑D500mm的鋼筋混凝土管,施工過程中需將珠峰大道封閉單側一車道,保留兩車道通行,由于珠峰大道車流量較大車道壓縮引發高峰時段通行效率降低,導致市民投訴量增加。該路段于2025年7月2日完成瀝青路面恢復,目前路面已恢復正常通行。


 ?。ㄈ┒烽T鎮排水管網建設工程

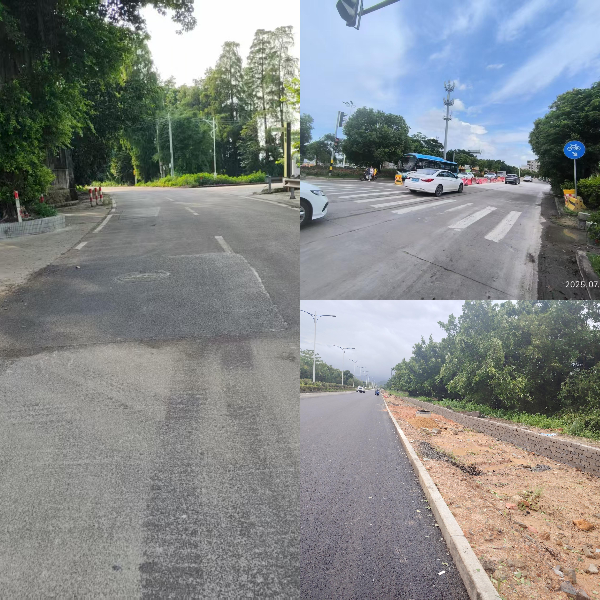

  該工程中宋城大道、南門路及X582段新建總長約3.3公里污水管,分別采用明挖、頂管和拖管施工工藝,合計共設置72個工作井。上述道路為周邊居民日常出行的主要通行道路,交通流量密集,施工期間實施半幅路面圍蔽措施,對居民通勤造成階段性影響。以上路段于2025年6月30日已全面恢復路面結構及通行功能,保障居民正常出行。


 ?。ㄋ模┌捉丁滋倨瑓^(qū)排水管網完善工程

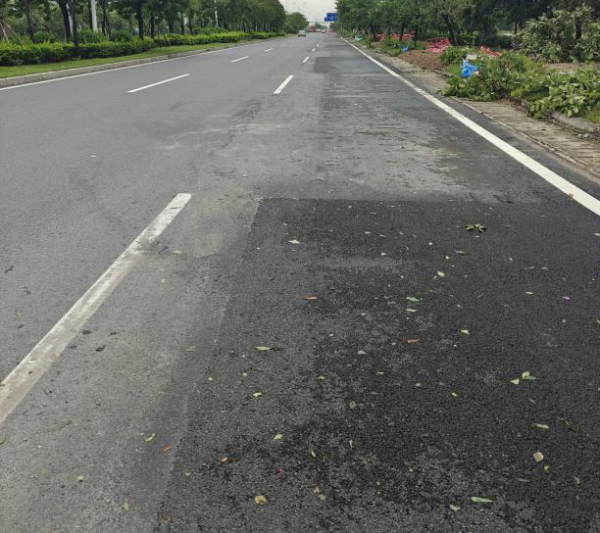

  該工程在228國道新建1.2公里污水管,全線采用頂管施工工藝,共設置33個頂管工作井,施工過程將對工作井進行圍蔽,因228國道車流量較大,貨運交通繁忙,大型貨運車輛通行頻繁,對道路通行能力要求較高。該路段于2025年1月25日恢復路面通行700米,2025年7月18日恢復路面350米,累計恢復通行1050米,占國道228總工程量的87.5%;剩余150米井段已完成樁基礎施工,后續將進行道路井位開挖及頂管施工,預計于2025年12月全面完成施工并恢復路面。


  下一步,我局將繼續堅決貫徹落實“還路于民,暢通民生”要求,通過推進涉水治污項目占道施工路面恢復工作,實行“完工一段,恢復一段”模式,實現“工程完工、道路通暢、環境提升”三重目標。


掃一掃在手機打開當前頁

互聯網違法和不良信息舉報電話:2780091    互聯網違法和不良信息舉報郵箱:dmdzbzhyws@zhuhai.gov.cn

網站地圖 聯系我們 珠海市互聯網違法和不良信息舉報網站

版權所有:斗門區人民政府門戶網站        主辦單位:珠海市斗門區人民政府辦公室

網站標識碼:4404030001       備案號:粵ICP備05026010號         粵公網安備 44040302000157號
